您好,欢迎访问公司官网!!!关于我们 联系我们
13462379467
联系我们

地址:阿拉善盟腾格里经济技术开发區
赵经理:13462379467
邮箱:[email protected]

新闻中心首页 >新闻中心

阿拉善盟新星石油科技有限公司 年产3万吨膨润土、3万吨压裂砂项目 水土保持 监测总结报告

发布:H&8W3C*WpYs 浏览:2208次

宁夏成源工程监理有限公司

2019年4月

综  合  说  明

阿拉善盟新星石油科技有限公司年产3万吨膨润土、3万吨压裂砂项目位于腾格里经济技术开发區内的葡萄墩片區(坐标為:东经105°10′23″  北纬37°41′9″)。腾格里经济技术开发區是内蒙古自治區人民政府批准,由原腾格里经济技术开发區南區、北區、葡萄墩片區及嘉尔嘎勒赛汉镇合并后成立,隶属于阿拉善盟。腾格里经济技术开发區南區、北區、葡萄墩片區位于内蒙古自治區阿拉善盟东南部,位于陕甘宁蒙经济板块中心區域,北距盟府所在地巴彦浩特116km,东距青铜峡市60km,南距宁夏中卫市20km,境内有四条公路通往银川、巴彦浩特、中卫、青铜峡等城市。其中長中公路由开发區穿过,北接巴彦浩特,南通中卫市。

本项目主要办公生活區和生产區两部分组成,总占地面积為3.11hm2,其中办公生活區面积為0.18hm2,生产區面积為2.93hm2,全部為永久占地,占地类型為风沙地。工程建设共动用土石方量為11400m3,其中挖方為5700m3,填方為5700m3,无弃方。项目完工建设总投资為3000万元,其中土建投资為1000万元,本项工程于2013年3月开工,于2015年2月竣工,工程建设工期為24个月。

1 建设项目及水土保持工作概况

1.1项目概况

1.1.1 项目區概况

项目所在區属内蒙古高原西部中温带荒漠化草原,属中温带大陆性干旱气候區。据头道湖气象站资料,项目區多年平均气温约8.1℃,最高气温36.6℃,最低气温零下31.4℃,≥10℃积温3300℃;多年平均降水量為171.3mm,多年平均蒸发量為2813.3mm;多年平均风速3.2m/s,多年大风天数為30d;无霜期151d,每年9月末~来年4月初為封冰期,最大冻土深度约為1.5m。

项目所在地區土壤类型主要為风沙土。

项目區植被在全國植被分區属中温带荒漠化草原植被區。植被以旱生荒漠成分為主,伴生有丛生禾草,主要建群种和优势种植物有沙蒿、沙冬青、白刺等。

项目區水土流失类型為风蚀,风蚀模数6000t/km2·a,為强烈侵蚀。

1.1.2 项目基本情况

阿拉善盟新星石油科技有限公司年产3万吨膨润土、3万吨压裂砂项目位于腾格里经济技术开发區。腾格里经济技术开发區是内蒙古自治區人民政府批准,由原腾格里经济技术开发區南區、北區、葡萄墩片區及嘉尔嘎勒赛汉镇合并成立,隶属于阿拉善盟,本项目位于葡萄墩片區(坐标為:东经105°10′23″  北纬37°41′9″)。

本项目项目建设总占地3.07hm2,包括:办公生活區0.21hm2、生产區2.86hm2,全部為永久占地。本项目共动用土石方总量11400m3,其中挖方量5700m3,填方量5700m3,无弃方。项目于2013年3月开始施工,于2015年2月底竣工,建设工期24个月。工程建设实际完成总投资為3000万元,其中土建投资1000万元,该项目由阿拉善盟新星石油科技有限公司投资建设。投资完成后,目前公司还未完全达到项目建设的全部生产能力,2015年生产压裂砂2000t、膨润土500t,2016年生产压裂砂1000t、膨润土100t,2017年至今未生产。

1.1.3 项目进度情况

⑴主體工程进展情况

 由于本项目的水土保持方案属于补报方案,该项目已于2013年3月开工建设,2015年2月底竣工。总工期24个月。

⑵水土保持工程进展情况

本项目水土保持方案设计水土保持工程主要有生活办公區土地整治109m2,种植侧柏30株。

表1-21 水土保持工程进度表

防治分區

水土保持工程

施工时间

生活區

土地整治

2018年4月

植物措施

2018年4月

1.2 水土流失防治工作情况

1.2.1 建设单位水土保持管理

水土保持方案批复以后,阿拉善盟新星石油科技有限公司成立了以张五德為组長等相关成员组成的水土保持环境治理领导小组,并明确了各自的职责。

张五德负责工程建设的全面工作,主抓本项目的水土保持工作,负责水土保持工程的具體实施工作,使项目的水土保持工作有了强有力的政策指导和技术支持。

1.2.2 三同时落实

本项目严格按照《中华人民共和國水土保持法》要求,建设单位在项目开工前,及时委托水土保持监理监测单位,按照“三同时” 制度,做到了水土保持设施与主體工程同时设计、同时施工、同时投产使用。

1.2.3 水土保持方案编报情况

2018年5月,根据國家有关水土保持法律法规要求,建设单位委托内蒙古阿拉善乌海水文水资源勘测局完成了《阿拉善盟新星石油科技有限公司年产3万吨膨润土、3万吨压裂砂项目水土保持方案报告书》;2018年6月,阿拉善盟孪井滩生态移民示范區经济和信息化局予以批复

1.2.4 水土保持防治分區划分

本项目分為2个水土流失防治分區,分别為生产區、办公生活區。

水土流失防治责任范围3.35hm²,其中项目建设區3.07hm²。

1.2.5 水土保持监测成果报送

2019年4月完成本项目水土保持监测总结报告,报送有关主管部门。

1.3 监测工作实施情况

2018年7月,阿拉善盟新星石油科技有限公司委托宁夏成源工程监理有限公司开展阿拉善盟新星石油科技有限公司年产3万吨膨润土、3万吨压裂砂项目水土保持监测工作,并签订本项目水土保持监测服務协议。服務协议签订后,我们依据该项目监测实施方案,依照SL277-2002《水土保持监测技术规程》的要求,开展了水土保持监测工作。主要对水土流失动态变化情况,影响水土流失的主要因子,特别是大风情况,水土保持各项防治措施实施情况进行监测,并对水土保持防治效果进行分析和评价。

1.3.1 水土保持监测实施方案编制及执行情况

2018年7月,根据水土保持方案报告书(报批稿)、水土保持批复文件及现场情况,开展水土保持监测工作。

根据监测实施方案,水土保持监测工作的技术路線及监测布局主要按以下几点进行:

①全面调查与重点调查相结合

全面调查即对项目水土流失防治责任范围进行测量、核实,并对水土流失及其防治状况进行动态监测,制定出监测总體布局与安排,在全面调查的基础上,确定水土流失及其防治效果监测的重点區域為风電机组區和集電線路區,采用测钎法、卫星遥感、场地巡查及查阅资料方法等进行监测。

②定期调查和动态观测相结合

对水土流失防治分區、地形地貌、地面组成物质、植被种类、覆盖度的调查观测,随主體工程总體布局与施工进度变化而变化,通过定期(按月、季或年调查,视地面变动大小而定,特殊情况下可增加调查频次)调查和动态观测获取监测数据。

对土壤侵蚀形式、侵蚀量、项目实施进展与防治效果等因子,根据项目不同阶段的地面变化情况,设置定期或不定期的、定位或不定位的观测点。按照一定的时间间隔进行观测记录,作為分析水土保持工程实施和试运行期两个不同阶段水土流失动态变化的分析指标。

③调查、观测与巡查相结合

随着项目施工进度变化、场地水土流失存在的问题和隐患也在不断的变化,為了及时掌握各种可能出现的水土流失问题,除进行调查和观测外,还需适时巡查,记录现场情况,及时向建设单位和当地水行政主管部门反馈,提出相应处理意见,要求现场及时整改。

④监测重点时段与重点區域相结合

根据项目建设特点和新增水土流失量预测结果。本项目新增侵蚀量主要发生在生活區外围,重点监测水土流失强度和面积变化、土石方开挖、临时堆土、扰动地表面积和水土保持措施实施情况;自然恢复期重点监测水土保持措施实施效果,包括植物措施恢复、工程措施运行情况等。

⑤全面监测各项水土保持措施完成情况

要求施工单位对于水土保持方案中的各项措施严格按照开发建设项目水土保持防治规范和技术标准实施,确保措施量和工程质量。

⑥全面反映六项指标内容

围绕水土流失六项防治目标展开监测,严格监测不同时段的土壤流失量、土壤侵蚀模数、土地整治情况及风水蚀情况、林草植被的恢复情况,把每次监测的成果进行详细的记录,并做年终总结,作為下一年度水土保持施工的技术依据;定期对监测成果进行汇总、整理成册,為检查验收作好充分准备

1.3.2 监测组织机构及监测质量控制

2018年8月,建设单位委托我公司承担了该项目的水土保持监测工作。接受任務后,按照《阿拉善盟新星石油科技有限公司年产3万吨膨润土、3万吨压裂砂项目》的约定,我公司及时成立了阿拉善盟新星石油科技有限公司年产3万吨膨润土、3万吨压裂砂项目水土保持监测工作组。由公司总经理杨涛全面负责监测工作,并实行项目主持人负责制。监测工作组由3人组成。

表1-3               监测人员构成表

序号

姓名

专  业

技术职称

职责

1

杨涛

水保

高级工程师

技术负责、组织协调

2

郑道华

水利

高级工程师

实地监测、资料分析整理

3

徐潇

水利

助理工程师

实地监测、资料分析整理

1.3.3 监测点布设

根据该项目属于风蚀地區的水土流失特点和水土保持方案监测章节要求,采用测钎法布设简易风蚀观测场进行水土流失量监测。

由于该项目已建成,原地貌和扰动區域已被建构筑物和水泥硬化所覆盖,不能开展水土保持监测工作,故拟定在厂區南侧、北侧选择原地貌區域和西侧空地布设4处站点作為风蚀监测站点,用于模拟原地貌和扰动區域的水保监测工作。监测时段為2018年7月-2019年3月。

水土保持监测的主要内容包括:水土流失影响因子、水土流失量及变化、水土流失危害和水土保持防治效果监测。采取实地调查、测钎法、巡查等监测方法。项目建设區施工扰动情况进行调查监测,巡查和观察不定期监测。扰动地表面积,破坏植被面积监测一次。具體监测点位见表1-4。

表1-4  固定监测点位置表

单元

划分

分组

编号

项目

區域

划分类型

监测

方法

地理位置

扰动地表侵蚀单元

1

生产區外围

原地貌為荒草地

测钎法

E 105°10'24.2";

N 37°41'7.2"

2

生产區外围

原地貌為荒草地

测钎法

E 105°10'19.07";

N 37°41'13"

3

生活區外围

原地貌為荒草地

测钎法

E 105°10'35.76";

N 37°41'19"

对照

单元

7

原地貌

荒草地

测钎法

E 105°10'27.12";

N 37°41'16"

wps1

1#监测点

wps2

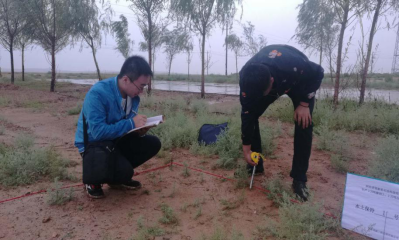

                 2#监测点

wps3

3#监测点

1.3.4 监测设施设备

根据本监测工作的实际情况,主要的监测设备包括必配设备和选择性设备,详见表1-5。

表1-5  监测设备配置表

序号

类型

设备名称

单位

数量

1

必备设备

GPS

2

2

数码照相机

2

3

数码摄像机

1

4

计算机

1

5

打印机

1

6

電话(传真)

1

7

皮尺

1

8

钢卷尺

1

9

测针

108

10

游标卡尺

1

11

手锤

2

12

选择性设备

集沙仪

1

13

手持式叶面积仪

1

1.3.5 监测技术方法

本项目水土保持监测技术主要采取遥感监测、实地测量、地面观测和资料分析等。针对该项目水土保持防治措施主要采取的监测技术方法是:

⑴针对防治责任范围面积较大的土地整治工程和植物措施,主要采取GPS测量各个防治區域的面积变化情况,在工程建设中,将建设活动严格控制在方案确定的防治责任范围内。

⑵针对土壤流失量的变化监测主要采取地面观测法进行监测。通过实地勘察,结合该项目的水土保持方案报告书、地形图和其他相关资料,掌握工程建设土地、植被的扰动情况;了解堆土的数量,堆方位置、形式、利用情况;通过调查监测和实地测量相结合,及时掌握降水后坡面水流冲刷情况等。根据《水土保持综合治理效益计算方法》(GB/715774-1995)C3.3.2条规定,对工程建设造成的新增侵蚀量,采取测钎法,测定侵蚀厚度,再根据计算公式计算出土壤在不同阶段的侵蚀量。

⑶针对植被生長情况监测,采取样方小區地面观测方法,植被样方尺寸為2X2m。

⑷针对道路,路面宽度采取实地测量,長度采取遥感监测配合资料整理分析的办法,主要采用主體工程监理单位、施工单位的资料进行分析确定。

⑸针对工程措施以及面积较小的植物措施等采取实地测量的办法进行监测,主要采用钢卷尺、皮尺进行实地丈量,测算工程量。

1.3.6 监测阶段成果

监测工作于2018年9月正式开始,于2019年3月底结束。监测人员运用多种手段和方法进行各项防治措施和施工期基本扰动类型的侵蚀强度调查,為确保项目水土流失防治措施的有效性、安全性及加强项目建设中的水土保持监督管理工作,提供了一定依据。

⑴2018年8月,阿拉善盟新星石油科技有限公司委托宁夏成源工程监理有限公司开展本项目水土保持工程监测,并签订本项目水土保持监测服務协议。

⑵2018年8月,阿拉善盟新星石油科技有限公司向我公司提供了本项目水土保持方案及与各施工单位联系信息等资料。我公司根据收集的资料选取技术人员成立本项目“水土保持监测小组”。

⑶2018年8月至9月,建设单位、监理单位与我公司对现场进行巡查,对原地貌地形、地貌、植被类型实地勘测,对主體工程进展情况进行现场调查,测。巡查结束后,在公司会议室召开水土保持监理监测工作会议,并对巡查中遇到影响水土保持设施验收的问题,告知建设单位,并口头提出完善建议。

 ⑷2018年9月至2019年4月,监理单位与我公司对工程建设中的扰动情况进行现场调查、测量,利用GPS测量实际扰动面积,布设监测点。调查结束后,将项目发现问题告知建设单位,并口头提出完善建议。

⑸2019年4月,监理单位与我公司对项目现场进行巡查巡查结束后,将存在问题及完善建议整理成报告提交给建设单位。该报告见附件。

具體监测过程详见表1-6。

表1-6  水土保持监测工作进度记录表

监测时间

监测内容

2018年8月

委托我公司开展本项目水土保持工程监测,并签订本项目水土保持监测服務协议。向我公司提供本项目水土保持方案及与各施工单位联系信息等资料,我公司成立本项目“水土保持监测小组”。

2018年9月

对原地貌地形、地貌、植被类型实地调查,对主體工程进展情况进行现场调查,测量建筑扰动面积,检查现场情况,将存在问题及完善建议整理成报告提交给建设单位。

2018年12月

对工程建设中的扰动情况进行现场调查、测量,利用GPS测量实际扰动面积,布设监测点。

2019年3月

例行巡查,对水土流失简易观测场进行测量、记录。检查植物措施完成情况,测量完成工程量以及检查工程质量。

2019年4月

结合历次外业情况,完成监测总结报告,准备验收。

依据适时监测资料和数据,通过综合分析施工期防治责任范围、水土流失动态变化、水土保持措施实施情况及防治效果等,我公司于2019年4月编制完成本次《阿拉善盟新星石油科技有限公司年产3万吨膨润土、3万吨压裂砂项目水土保持监测报告》。

1.3.7 水土保持监测意见的落实情况

监测工作于2018年8月正式开始,于2019年3月底结束。

(1)2018年8月15日,阿拉善盟新星石油科技有限公司委托宁夏成源工程监理有限公司开展本项目水土保持工程监测工作。我公司立即组织人员成立水土保持监测小组,并及时收集资料,在建设单位的介绍下,通过现场查看,对原地貌地形、地貌、植被类型实地勘测,对主體工程进展情况进行现场调查。

(2)我公司依照该项目的《水土保持监测实施方案》,对工程建设中的扰动情况进行现场调查、测量,利用GPS测量实际扰动面积,布设监测点。

(3)从2019年3月开始,我公司对监测资料进行整理、分析,在对各防治措施进行评价的基础上,于2019年4月底编制完成本次《阿拉善盟新星石油科技有限公司年产3万吨膨润土、3万吨压裂砂项目水土保持监测报告》

1.3.8 监督检查意见落实

2018年11月3日,我公司现场监测记录检查向建设单位提交水土保持监测整改意见,针对现场存在的问题提出建议。

①生产區硬化路面虽然已经硬化但是由于摊晒物為沙土,表面已被覆盖需要经常洒水;

②生活區垃圾应该及时清理。

2018年11月5日,对现场进行复查,已按要求积极整改。

1.3.9 重大水土流失危害事件处理情况

监测小组在实际监测过程中,未发现本项目有重大水土流失危害事件发生。

2  监测内容与方法

本项目监测内容主要有土地扰动情况、取土(石、料)弃土(石、渣)、水土保持措施、水土流失情况等;监测方法主要有实地测量、地面观测和资料分析等。

2.1监测内容

1、水土保持监测的主要内容

水土保持监测的主要内容包括:主體工程建设进度、工程建设扰动土地面积、水土流失灾害隐患、水土流失及造成的危害、水土保持工程建设情况、水土流失防治效果以及水土保持工程设计和水土保持管理等方面的情况,同时监测影响水土流失因子。

2、水土保持监测的重点

水土保持监测的重点包括:水土保持方案落实情况,施工场地使用情况及安全要求落实情况,扰动土地及植被占压情况,水土保持措施(含临时防护措施)实施情况,水土保持责任制度落实情况等。

以上监测内容在不同的监测时段各有侧重,具體监测内容与方法详见表2-1。

表2-1                      水土保持监测内容

监测内容

监测要素

监测项目

监测方法

现场调查

项目區的占地面积、水土流失面积与分布、水土保持措施类型和数量等

调查与定位监测相结合

水土保持监测重点區域的位置、数量和监测时段

扰动土地情况

扰动范围、面积

实际扰动土地总面积、扰动土地整治面积

实地量测、资料分析

土地利用类型及变化情况

林地、草地、耕地、交通用地等

水土流失情况监测

土壤流失面积

水土流失类型區、面积、强度分级及面积、平均土壤侵蚀模数、容许土壤侵蚀模数

地面观测、实地量测和资料分析

土壤流失量

指项目建设區的土、石、沙数量

水土保持措施监测

措施类型

植物措施的设计情况、年度实施情况、监测结果

实地量测和资料分析

开(完)工日期

植物措施的开完工日期

位置、规格、尺寸、数量

植物措施的数量、质量、运行效果

防治效果、运行状况等

扰动土地整治面积,治理水土流失面积,减少水土流失量,实际拦挡的弃土石渣量

3、水土保持措施

已建工程的围墙外采取种植柳树的绿化措施,共种植100棵柳树,虽然属于绿化措施,也能有效的防止水土流失、加强水土保持,但其在建设项目區外,不将其界定在本水土保持方案的防护措施體系内。根据现场调查在生产區内除建构筑物、膨润土摊晒區、压裂砂原料堆放區和蓄水池外,其余空地均采取了水泥硬化措施,虽然能有效的防治水土流失,具有水保功能但不将其界定為水保措施;办公生活區内也是除建构筑物、绿化區域外的空地也已采取了硬化措施,也能有效的防治水土流失,具有水保功能但不将其界定為水保措施;办公生活區南侧种植了200棵侧柏绿篱,能有效的防治水土流失,具有水保功能将其界定為水保措施。

4、水土流失情况

本项目水土流失情况监测内容包括各分區的水土流失类型區、面积、强度分级及面积、平均土壤侵蚀模数、容许土壤侵蚀模数。详见表2-5。

表2-2                 水土流失情况监测表

序号

监测内容

土壤流失面积

土壤流失量

潜在土壤流失量

水土流失危害

1

监测方法

实地测量

实地测量

资料分析

地面观测

2

监测频次

1次/季度

1次/月

1次/季度

1次/季度

3

监测精度

≥90%

≥90%

≥90%

≥90%

2.2 监测方法

  • 上一篇:关于2021年春节假期安排的通知
  • 下一篇:阿拉善盟新星石油科技有限公司 年产3万吨膨润土、3万吨压裂砂项目 水土保持工程 监理工作报告
